长庆油田采油五厂清洁电力发电量突破50万度
来源:中央广电总台国际在线  |  2022-06-02 17:05:56

  6月1日,长庆油田采油五厂(以下简称“采油五厂”)采油工艺研究所传来消息,采油五厂已完成31座井场分布式光伏建设,并实现并网发电,装机容量达到3.8兆瓦,日发电量突破2.3万度,累计发电量突破50万度,年累计减排CO2343吨。这是该厂累计发电量的又一次重要突破,标志着姬塬油田清洁电力工作迈上了一个新台阶。

长庆油田采油五厂清洁电力发电量突破50万度_fororder_图片3_副本

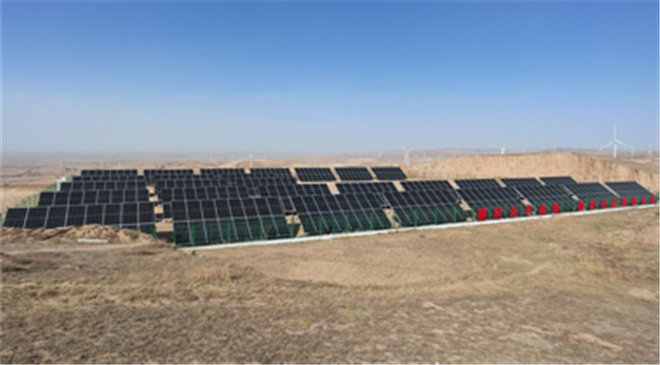

光伏发电现场   摄影 卢一姮

  2022年以来,采油五厂高度重视清洁电力工作推进,按照新能源发展十个方面工作要求和“四场战役”部署安排,成立了风能光能发电工程工作专班,并建立起周度、月度例会制度,不断强化工作沟通,及时协调解决现场施工过程中存在的人员、材料等问题,分布式光伏建设工作得到扎实推进。

  采油五厂始终将当好长庆“碳”路先锋作为重大任务,聚焦建设精品示范工程的目标,坚持将“一井场一方案、一井场一设计”作为光伏建设的最基本刚性原则来落实,及时组建了由清洁电力项目主管领导挂帅,生产运行部、井下作业部、采油工艺研究所等6个部门单位骨干组成的联合工作小组,将拟施工的现场作为办公场所,详细踏勘井场可建设面积、施工作业安全距离、油气水电线缆走向等关键性资料,合力推进建设井场的核销封井、地面设备挪移、道路外协等前期准备工作。特别在方案制定完善的过程中,该厂牢牢把握科学合理、效益最大的原则,统筹做好电力生产、安全环保、土地利用、经营效益等多项工作,既全面提高了每个方案的电力生产针对性、适用性,又有效盘活了闲置井场等土地资源,减少了后期配套建设的成本。

  “为建成塬48—105井场分布式光伏项目,经过3次现场勘察和讨论后,才最终确定建设方案,较最开始的方案实现了成本的大幅度下降。我厂第一批4.6兆瓦、第二批3.5兆瓦的57个井组分布式光伏建设方案,每批次都经过6部门联合讨论3次以上才编制完成。对于第三批30兆瓦分布式光伏项目,我们已核实井场2225座,初步会审方案406个,装机容量达到方案设计要求,后期建设中还将继续按照‘一井场一方案、一井场一设计’原则,成熟一个,建设一个。”采油工艺研究所副所长李曼平说。

  项目的建设只是基础,关键是要抓好已建成项目的运行管理,保证项目运行效益的最优化,确保日发电量达到最高值。为此,采油五厂严格落实长庆油田公司“五同步”“四机制”要求,建立起月度例会暨动态分析会制度,每月分析光伏发电指标完成情况,制定提升措施。在日常运行中,该厂利用光伏动态跟踪软件,对投运井场光伏的运行动态,特别是装机容量、实时功率、日发电量等关键参数进行实时监控,并在此基础上建立起日报制度,对每日跟踪情况进行汇总分级,及时对发电量下降的井场进行原因分析、制定整改措施。这样日复一日的严格监控和分析,让该厂光伏发电设备的运行效率大大提升。

  下一步,该厂将持续聚焦国家“双碳”战略目标,进一步加快清洁电力推进力度,保质保量完成三批38.1兆瓦分布式光伏建设,全力推动姬塬油田绿色低碳新能源综合示范基地建设。(文 张满 卢一姮)

编辑:陈锵
