“没想到国网渭南供电公司线路迁改,作风硬、速度快、质量优、工程好,对西延高铁建设支持很大!给我们也树立了样板!”5月21日,西延建设轨道办主任惠伟说道。
经过63日的连续施工,由国网渭南供电公司负责的西延高铁富平段输电线路迁改工程于5月17日全部完工,为高铁连续梁架设控制性工程施工铺平了道路,保障了高铁工程的建设进度。

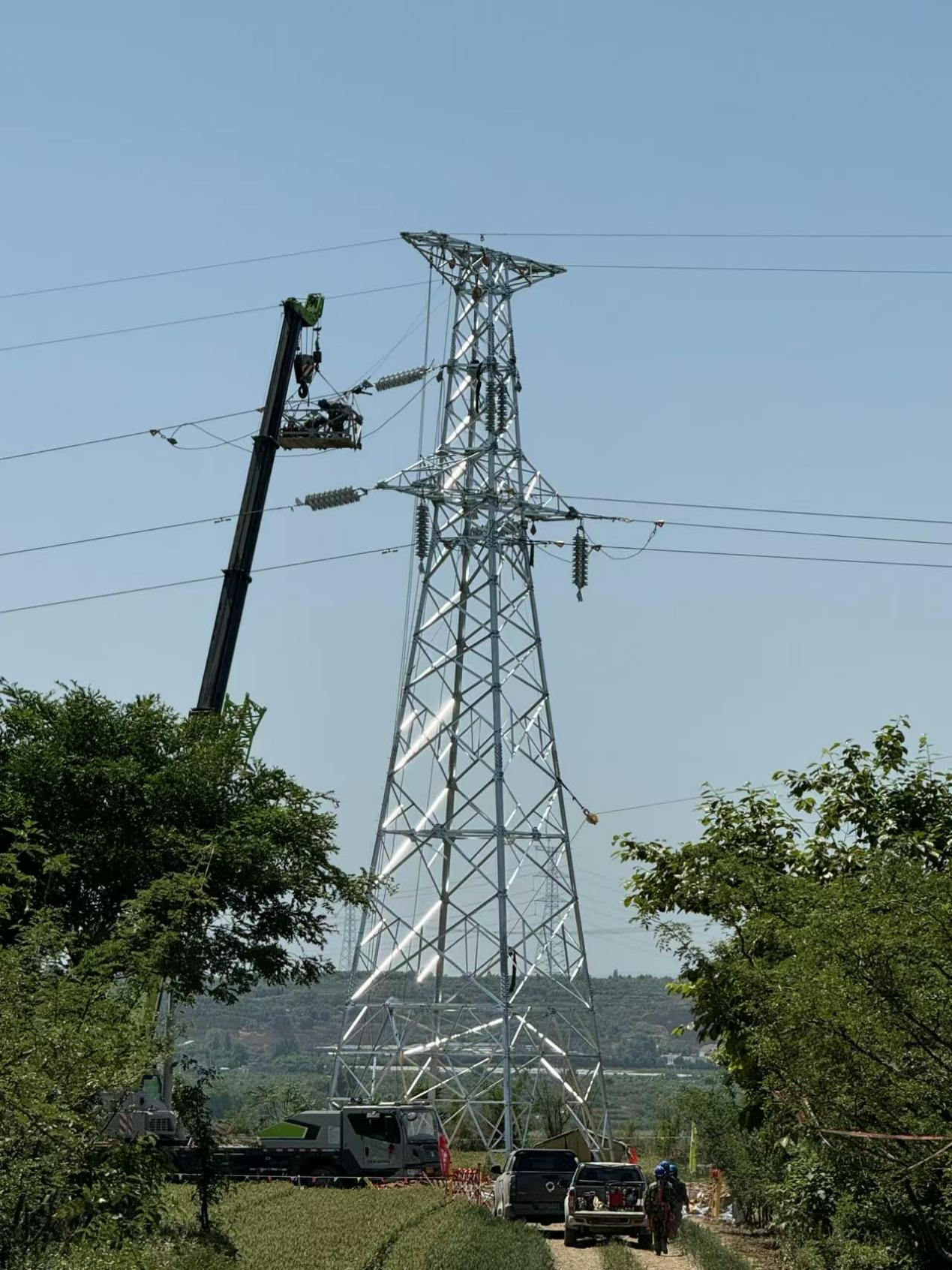

工作现场
西延高铁是国家高铁网规划“八纵八横”包海主通道的重要组成部分,是陕西省“十四五”期间重点建设项目,线路全长291.7公里,在渭南主要途经富平县,建成后关中、陕北、陕南三大区域将实现贯通,对深入推进西部大开发战略、提升陕西省区位优势和全国铁路网枢纽地位具有重要意义,同时也将进一步方便沿线人民群众出行,有力促进渭南市经济社会高质量发展。
施工现场
由于在建西延高铁与原有输电线路跨越区段的杆塔因高度低、跨越角小等因素,不符合高铁建设标准,需要对其进行迁移改造,以保障高铁和输电线路的安全运行。西延高铁富平段共涉及迁改输电线路10处,新建杆塔42基,新建线路长度15.1公里。国网渭南供电公司严格落实省、市政府关于高铁建设相关工作要求及国网陕西省电力有限公司对高铁建设电力迁改各项决策部署,超前谋划、精心组织,高效开展输电线路迁改实施。
强化工作组织,发挥专班管控作用。本次迁改工程量大,时间紧迫,涉及专业广,国网渭南供电公司采用专班督办机制,成立高铁迁改工作专班,由公司主要负责人亲自部署包抓,实行“日碰头、周例会”管控措施,把控物资到货、施工力量准备、基础养护等关键环节节点,狠抓偏离度管理,疏解迁改过程难点堵点问题,专班累计发布日报63期,召开周协调推进会7次,提前落实迁改物资、人员准备,主动对接物资中标厂家,安排专人驻厂督造,将原三个月供货周期压缩至一个月。现场组建迁改业主、施工、监理三个标准项目部,并由公司副总工程师驻点统筹组织开展迁改施工,根据施工进场协调进度,动态调整停电施工计划,精简停电计划报批流程,高效推进线路迁改实施。
积极对接协调,确保高铁施工进度。国网渭南供电公司积极主动对接市、县高铁征迁专班及高铁建设施工项目部等相关各方,建立沟通联系工作机制,详细掌握西延高铁富平段施工计划,密切关注高铁项目进度,按照“3月底前完成最紧迫工程、5月底前完成全部西延高铁制约性迁改工程”的目标,逐项制定线路迁改里程碑计划,优先开展110千伏富莲线等5处影响高铁墩身浇筑及连续梁架设线路迁改工作,积极为高铁施工创造有利条件。迁改期间积极配合县高铁征迁专班推进迁改用地协调,提早划定迁改施工区域,明确迁改施工进场关键时间节点,及时反馈现场施工外围协调堵点,协同开展青赔阻挡协调,快速推进迁改施工进场及基础作业,确保高铁线路迁改按计划推进,全力保障津潍高铁建设进入“快车道”。
全力转供负荷,保障客户正常用电。本次迁改工程中110千伏富定ⅠⅡ线等5条线路停电作业将造成6座110千伏变电站全停,涉及供电范围广、客户数多,国网渭南供电公司以保障客户正常用电为原则,先后5次组织召开专题协调会,通过全方位现场勘察,合理优化迁改施工工序,将涉及对外停电的线路迁改施工时间压缩三分之一,同时按照“先运行方式调整,后配网负荷转移”的顺序制定主网线路临时搭接方案,通过10千伏母线反供、配网手拉手负荷转移、发电车临时供电等方式,确保迁改期间不引起客户停电,采用合环方式切倒负荷,保障客户“零感知”正常用电。特殊运行方式期间,设备运维单位24小时驻点特巡,确保重点设备稳定运行。
严守安全底线,有序推进迁改作业。高铁线路迁改涉及深基坑、近电及高处作业等安全风险,国网渭南供电公司严格落实检修现场“五级五控”工作要求,工作专班组织三个项目部细致辨识作业风险,逐条制定反违章管控措施。施工期间累计安排147人次管理人员到位履行监督职责,把控施工关键环节,确保现场防触电、高处作业防高坠等安全管控措施落实,全面加强作业现场安全管控能力,保证工艺质量,顺利完成本次线路迁改作业。
下一步,国网渭南供电公司将持续坚持“双满意”工作导向,积极服务区域经济建设大局,扛牢高质量发展使命荣光,以实际行动践行“人民电业为人民”的企业宗旨,为地方经济社会高质量发展提供澎湃动能。(文/图 孙婧一 许臻 王袁琛)
