秦岭商州,蓝色光伏板随山势绵延起伏,犹如为群山披上“能源铠甲”,将阳光源源不断转化为清洁电力,照亮陕南绿色转型之路。
在陕西商洛群山之间,陕投商洛清洁能源有限公司(以下简称“商洛公司”)投资5亿元建设的陕投商州区100兆瓦光伏电站,不仅是陕西省最大的山地光伏项目,也是全省首例“大容量、高坡度”集中式山地光伏示范工程。

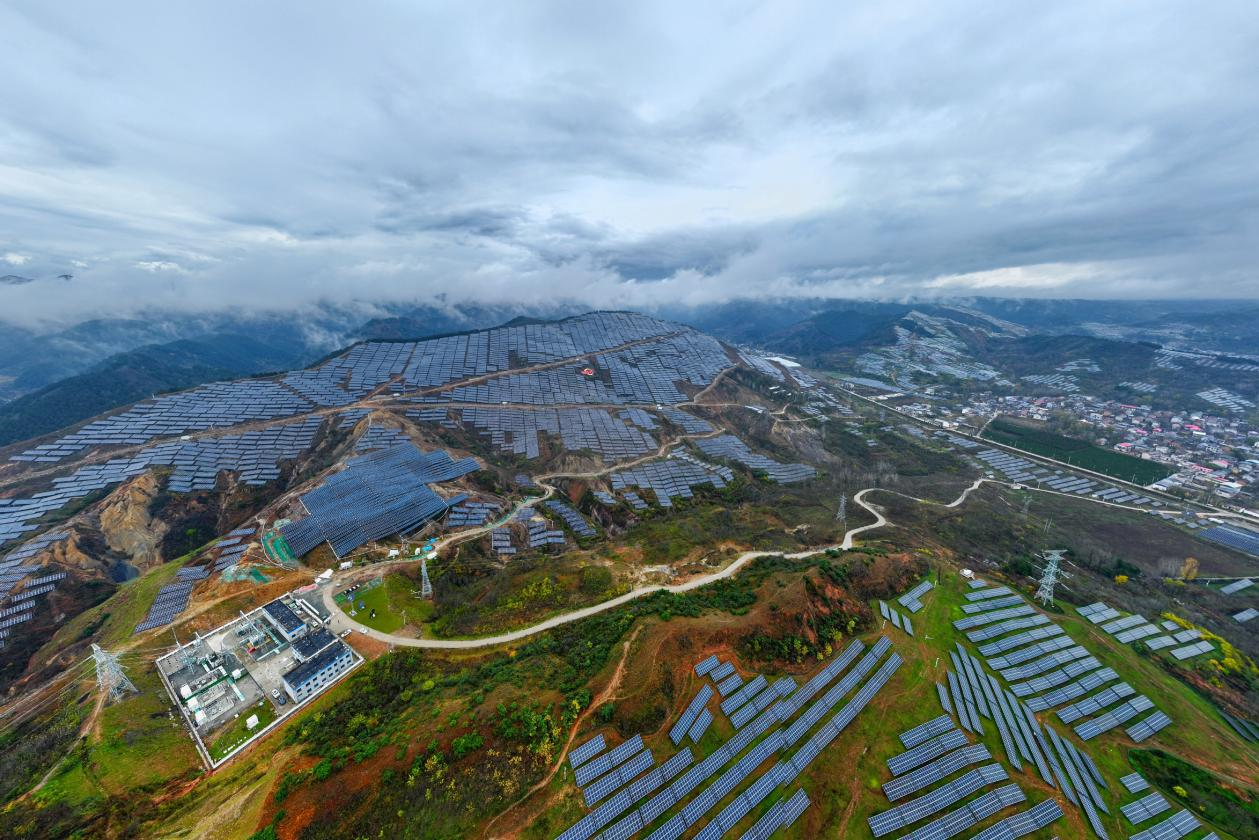

蓝色光伏板犹如为群山披上“能源铠甲”
从零到区域能源新势力
商洛公司成立于2021年10月14日,系陕西投资集团所属的陕西省水电开发集团股份有限公司子公司。这家年轻的企业自诞生之初,便肩负起开发商洛清洁能源、推动绿色发展的使命。
2022年5月,商洛公司启动项目建设,仅用一年半时间,便于2023年11月实现首次电费结算收入并完成竣工验收,展现出高效的建设与运营能力。
历经三年发展,商洛公司已建成总装机直流侧容量116兆瓦的光伏电站,共包含37个发电单元。项目年发电量达1.4亿千瓦时,年产值约4300万元,有效优化了商洛及周边区县的电源结构,提升了新能源在能源消费中的比重。
绿色发展成效显著
商洛公司在经营业绩上同样表现亮眼。2024年,该公司完成发电量1.34亿千瓦时,上网电量1.31亿千瓦时。尤为值得一提的是,自2024年3月启动绿电交易以来,全年绿电交易电量达1.26亿千瓦时,绿电占比高达95%以上。

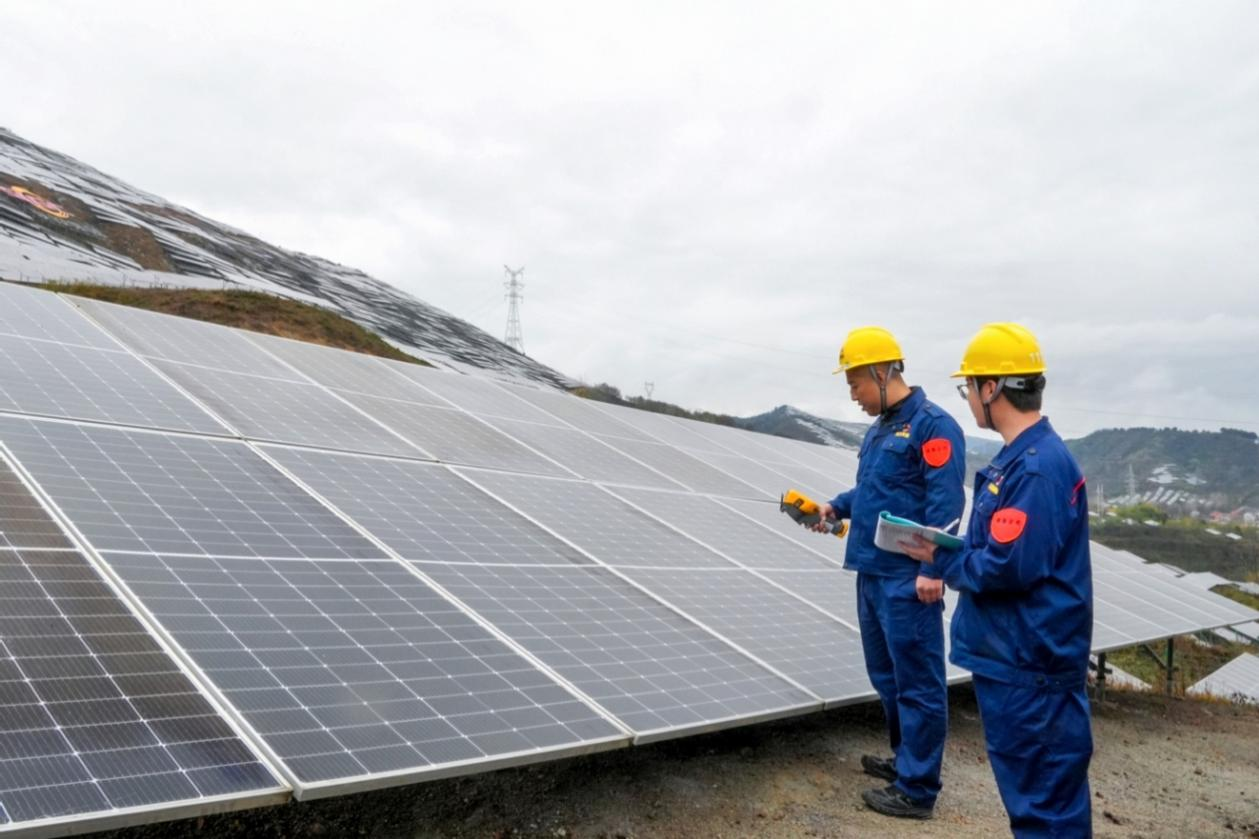

工人对光伏板进行监测
多期布局有序推进
商洛公司的项目布局呈现系统化、梯队化特征。已建成的一期项目——陕投商州区100兆瓦光伏电站,位于商州区腰市镇,总占地面积2500余亩,采用“分散发电、集中并网”模式,该项目于2023年8月建成全容量并网发电。
“在建项目包括二期、三期光伏发电项目和储能一期项目,”商洛公司总经理助理井涛介绍,“二期项目规划装机125兆瓦,总投资5.16亿元,预计2026年3月首次并网;三期项目规划装机120兆瓦,计划2026年6月首次并网。”
与此同时,商洛公司积极布局电化学储能。储能一期项目已完成备案及可研报告编制,预计2026年6月开工,同年12月投运。
科技赋能创新驱动
近年来,商洛公司高度重视科技创新,与多家上市公司合作,为绿色发展注入科技动能。该公司与阳光电源合作,发挥能源产业链上下游企业之间的互补联动作用,依托专业专家团队,以重点项目为载体,推进山地光伏领域的探索与实践。同时,联合国家林业和草原局西北调查规划院等单位,共同开展“商洛地区山地林草光伏互补建设研究”。
“2024年,公司申报的‘一种监测光伏对草地影响的取样设备’和‘一种监测光伏对生态环境影响的设备’获实用新型专利;‘一种基于无人机与模型分析的林草光伏互补评估、监测方法’获发明专利,”井涛补充道。

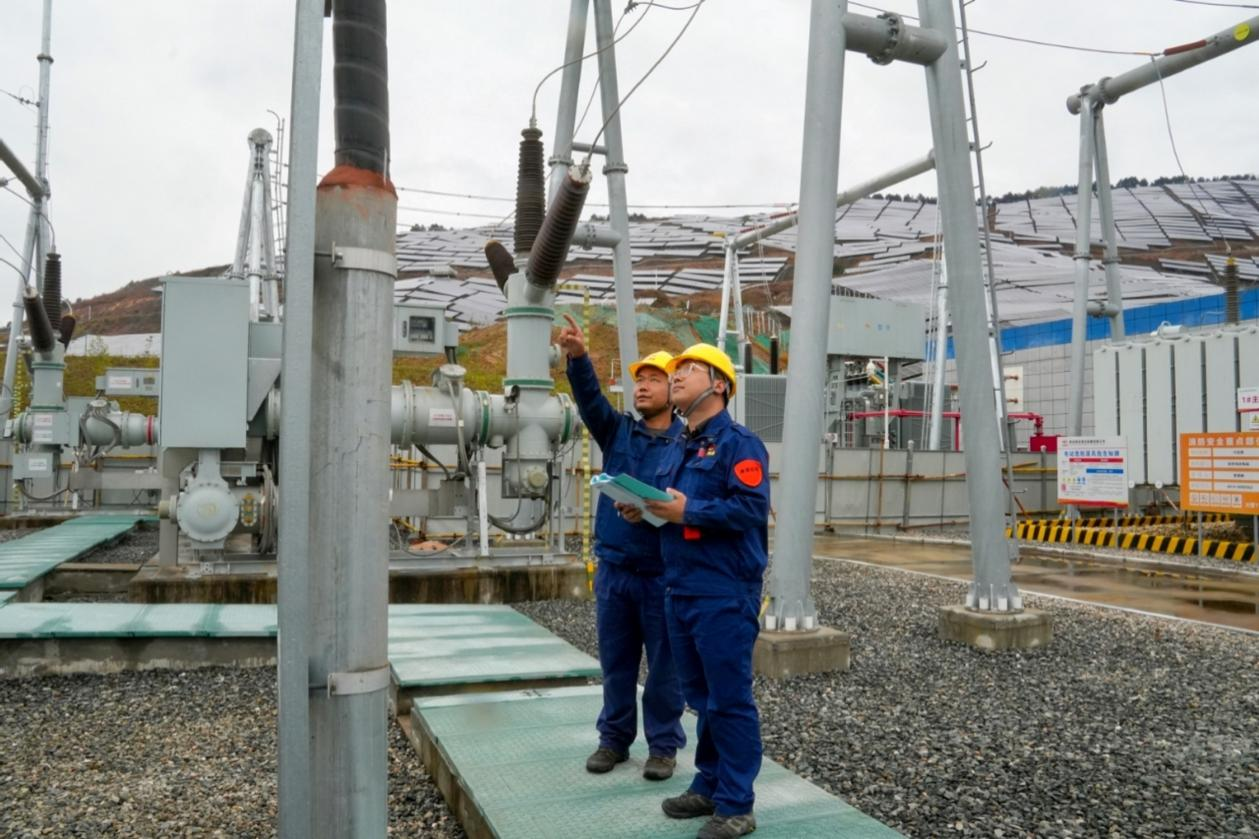

工人检查输电设备
面向未来,商洛公司将一方面深挖商洛本地潜力,积极申报丹凤20万千瓦茶光互补、镇安10万千瓦光伏发电项目作为2025年竞争性配置指标;另一方面,规划电化学储能项目,充分发挥“削峰填谷”“峰谷价差”的优势坚定绿色发展之路。
光伏板下,茶树茁壮生长;电网之中,绿电奔流不息。这家年轻的企业,正以实际行动诠释“绿水青山就是金山银山”的理念,为陕西的能源转型注入一股强劲而清新的绿色力量。(文/路遥远 图/许奥博)
