“吊车已就位……”宝塔山换流站施工现场,机械轰鸣不绝于耳,十几米高的吊塔悬垂着牵引带坠在一个庞然大物前,几名工人正在最后一台备用变压器上进行收尾组装作业……“我们在今年春节前完成了宝塔山换流站所有变压器的一次安装,目前整体工期已提前3个月。”宝塔山±800千伏换流站项目总工李强介绍道。

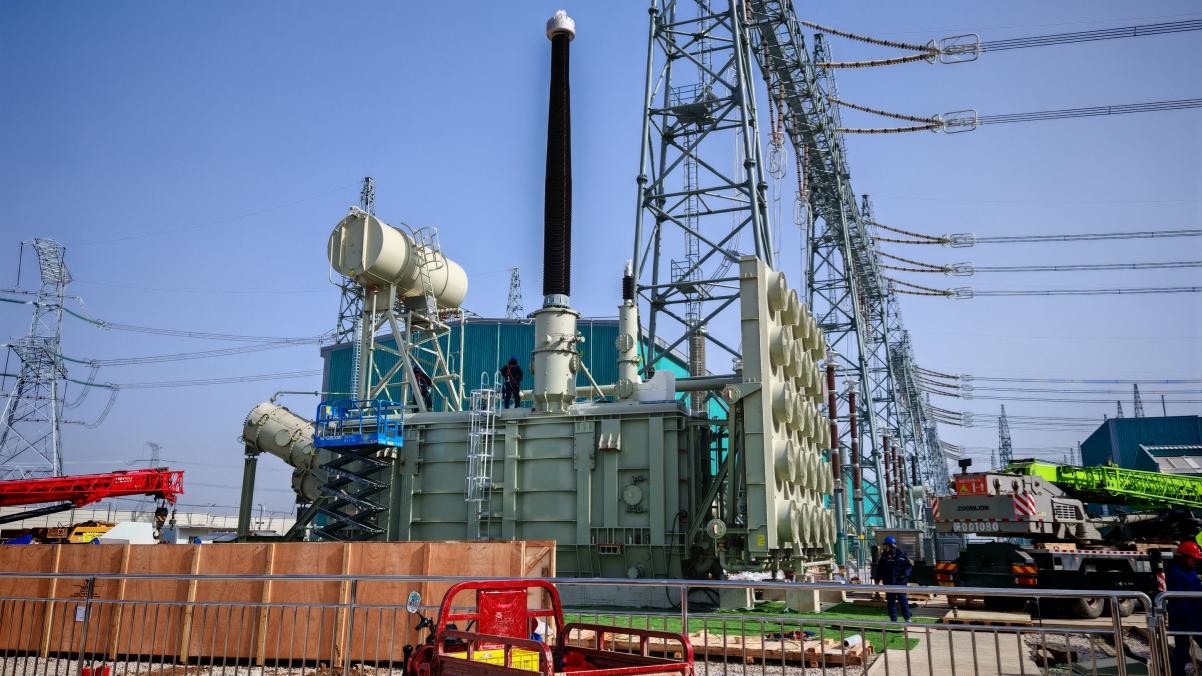

宝塔山换流站最后一台备用变压器收尾组装作业
黄土高原上的绿能“源点”
近日,陕北至安徽±800千伏特高压直流输电工程的关键节点——宝塔山换流站,顺利完成全部28台换流变(含4台备用)的安装工作。换流变是换流站的核心设备,承担着电压转换、电能分配及调节等关键职能。全部投用后,该站每小时可向安徽输送800万度清洁电能。
“目前交流区域所有设备均已安装完成并完成分系统调试工作,进入系统调试阶段,计划2月4日启动投运,16台换流变全部安装完成,直流场设备安装完成95%,现已进入分系统调试阶段。”宝塔山±800千伏换流站电气安装A包项目部副经理边程说。
宝塔山±800千伏换流站是国家“十四五”电力发展规划核心项目。项目不仅肩负着陕北能源基地电力外送、衔接安徽负荷中心的重要使命,还是陕西省首条全额消纳高比例可再生能源的特高压直流输电通道。
“换流站投运后,将彻底打破‘陕电入皖’的地域壁垒,每年可向安徽输送电量超360亿度,有效缓解华东地区电力供需紧张局面。”陕西送变电工程有限公司相关质检员李悦表示,该项目将推动陕西能源资源优势向经济优势转化,助力安徽优化能源结构,为服务国家“双碳”战略、保障华东地区电力安全稳定供应发挥重要作用。

宝塔山换流站项目现场
三大高效举措创“超前完成”奇迹
为高效推进工程建设,项目团队创新推出三大举措,大幅提升建设效能。
项目团队创新研发GIS智能运输布置系统,通过精准运输、定位及控制装置,将作业效率提升50%以上,还大幅降低安全风险与设备损伤概率。团队配套采用GIS卸货轨道平台,设备被放置于专用平台后,通过卷扬机牵引至室内安装区域。牵引过程中,GIS设备冲洗车间会对设备全面冲洗,确保设备入室内时表面洁净无污染。这一改进不仅减轻了现场人员的工作强度,更有效控制了设备对室内安装环境的污染,显著加快工程推进节奏。

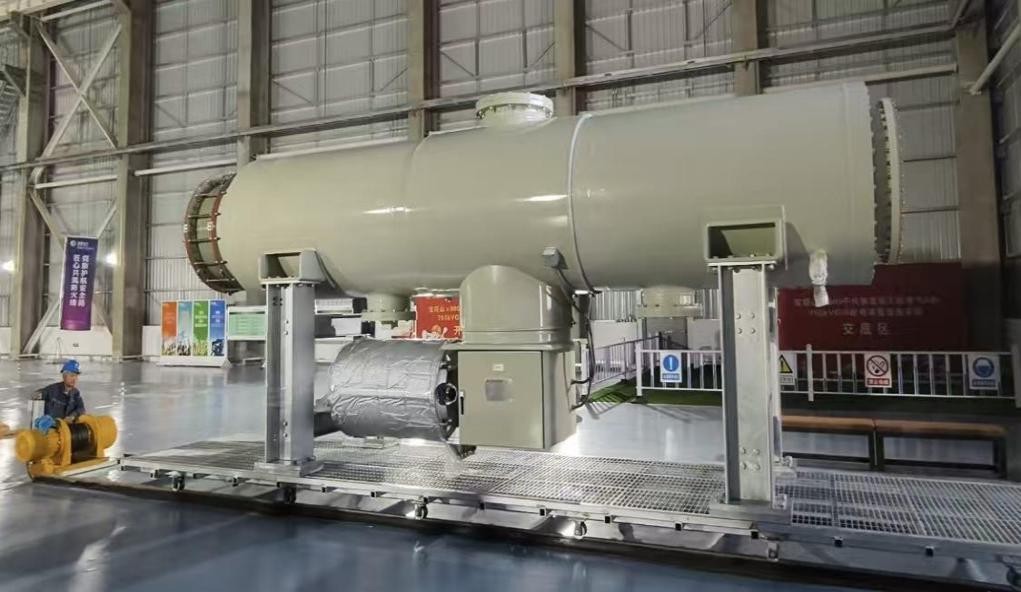

GIS智能运输布置系统
在阀厅阀塔安装环节,项目团队创新采用专用模块化作业平台,大幅优化高空作业环境,显著提升作业安全性与安装效率。这种专用模块化作业平台的应用,不仅让阀厅内高空作业井然有序,更将阀塔安装一次合格率提升15%,为整个换流站电气安装工序抢占了宝贵时间。

阀厅智慧化工地平台
项目现场启用智慧化工地平台,通过实时监测安装环境,保障各项安装工作高质量、高标准推进。现场配备高清视频设备,全方位捕捉作业实时画面,全程守护安装作业安全高效开展;同时,借助手持终端、执法记录仪、录像手电等设备,对关键工序进行全程视频记录,实现安装作业全流程严密管控,确保工程质量可追溯、可核查。
众人抱薪全力打通能源通道
“2月4日,换流站交流电将正式投运,所有人的努力都有目共睹。”行走在换流站厂区,李强感慨万千。
为保障工程推进,项目部实施多项硬核举措。人员管理上,主要管理人员实行双配模式,两人机动配合,既确保工程连贯性,又筑牢安全双重防线;项目规划上,团队按照验收节点倒排计划,运用模块化作业方式,实现效率与质量双提升;设备安装中,项目现场应用多个创新点,如使用变压器低频加热工艺和变压器油处理车间,大幅提升变压器交接试验通过率。

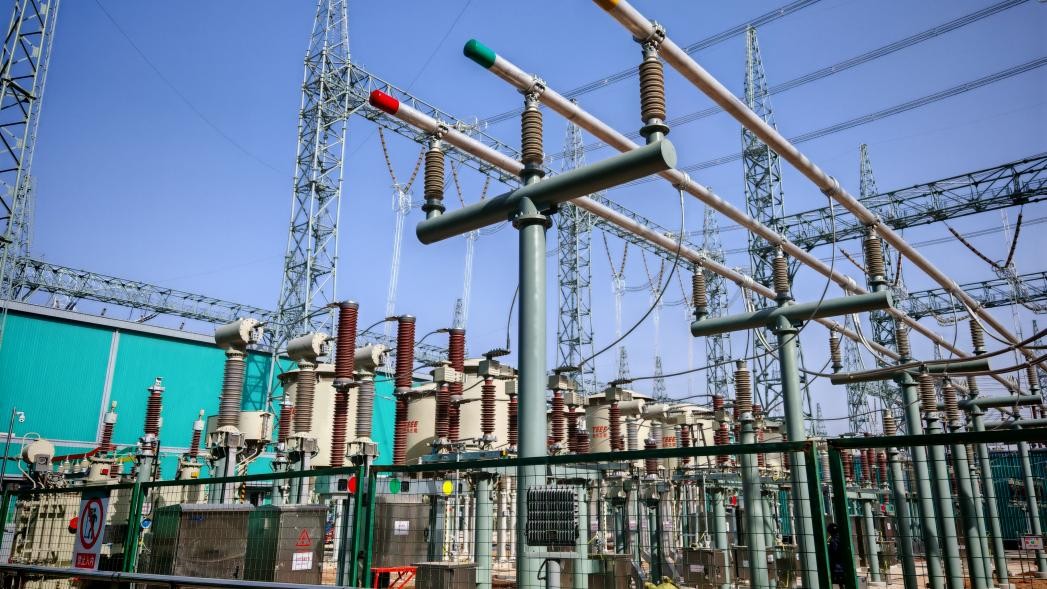

GIS设备区即将投运
谈及建设历程,最让李强触动的是并肩作战的工友们,“大家都是拧成一股绳干项目。”
国网特高压公司项目管理专责禹文韬已跟随项目一年多,回家次数寥寥无几,“这么大的项目,人生中也是屈指可数的,而家人的理解是我坚持的最大动力,现在看着一切都是值得的。”
从一片荒地到电网交错铁塔矗立,李强看着换流站一步步成长,满是欣慰。“对得起自己的工作就好,工作虽辛苦,但同志们都很努力。”他如是说。

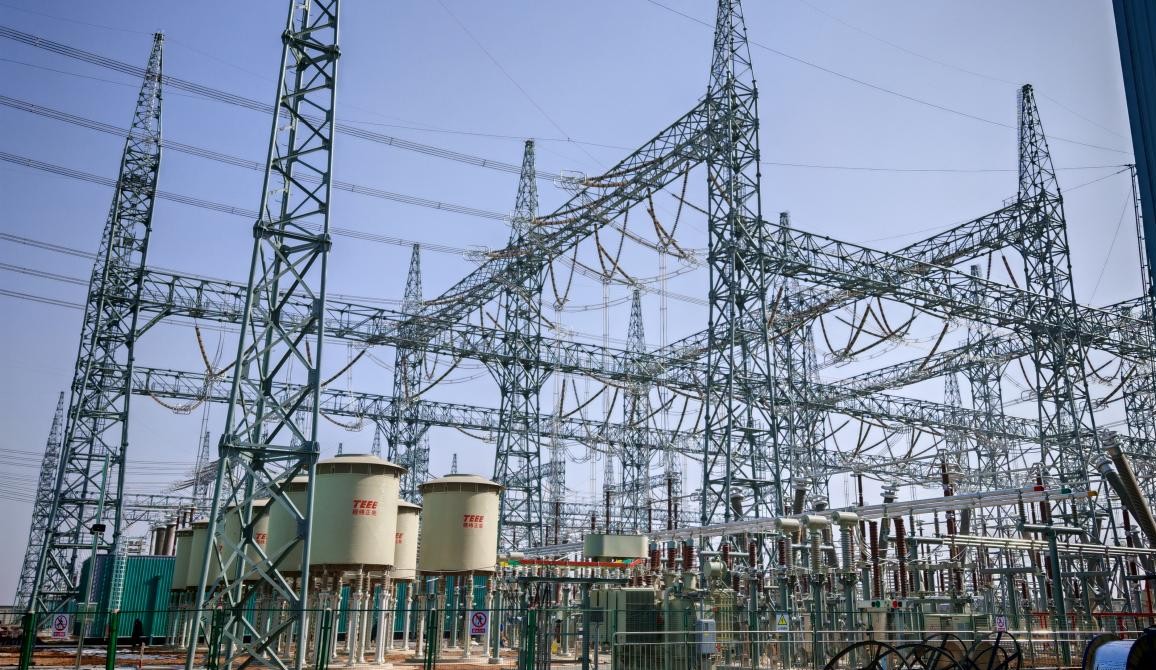

换流站铁塔耸立
门口的积雪尚未消融,春天的脚步却已临近,宝塔山换流站也迎来了属于自己的“春天”。从顶严寒坚守岗位,到战酷暑抢抓进度;从核心设备运输的精准管控,到安装环节的精益求精,每一位建设者都以匠心筑精品、用实干践使命。这条能源大动脉即将贯通,陕北的绿能将跨越千里,为江淮大地注入强劲动能,为陕皖两地高质量发展赋能增效。(文/图 龙欣妍)
