  9月5日3点57分,随着“用3320开关对2号主变充电两次,最后一次保持开关运行”操作执行完毕,操作人员耳畔开始环绕沉稳的“嗡、嗡、嗡”声,330千伏榆林变电站2号主变压器正式进入试运行阶段。这有效缓解了330千伏榆林变电站主变的过重载压力,进一步提高了区域的供电可靠性。

国网榆林供电公司:设备升级焕新颜 电力保供再提升_fororder_图片1_副本

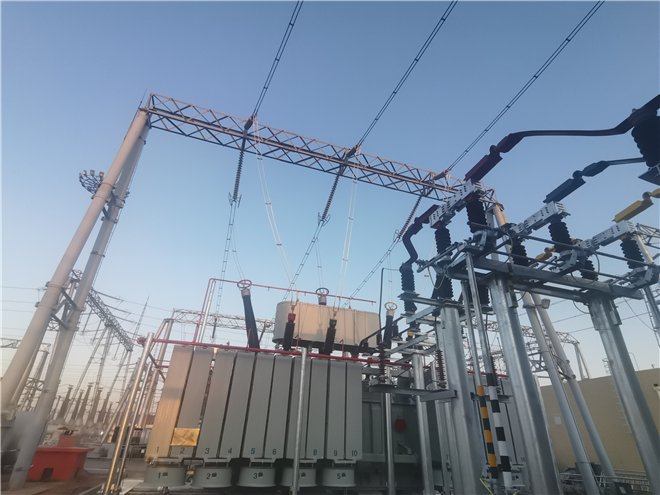

330千伏榆林变电站新投运的2号主变压器

  据了解,330千伏榆林变电站位于榆林市榆阳区吴家梁村,于2000年12月建成投运,原有2台150兆伏安变压器,新增的3号容量为240兆伏安变压器于2021年1月投入运行,作为重要枢纽变电站,该站负责向榆林城区及周边地区提供充足的电力,保障生产及人民生活的需要。近年来,随着榆林地区的经济高速发展和负荷快速增长,用电负荷逐年攀升,原有的主变容量已经难以满足当前快速增长的供电需求。每到用电高峰期,该站主变出现满负荷运行情况,影响区域电网的供电可靠性。

  为提升区域供电能力,国网榆林供电公司精心谋划,结合榆林变电站现状,实施变压器增容改造工程,将原有的2台150兆伏安变压器更换为2台240兆伏安变压器,本次投运的为2号主变压器,1号主变压器将于今年年底投运。330千伏榆林变电站升级改造后,将有效提高榆林地区的供电可靠性,缓解当地的供电压力。

  330千伏榆林变电站2号主变压器增容改造工程于2022年7月11日开工,工程历时56天。工程建设期间,国网榆林供电公司面对作业风险高、工期紧、疫情防控、物资到货难等多重挑战,组织多部门协同作战,以建设安全为红线,以进度为主线,合理安排作业次序,严格落实“四双”管理、“四个管住”要求。现场作业人员战高温,斗酷暑,严把每一个细节,确保作业现场标准化、规范化。各专业统筹协调、科学部署,强化现场安全管控和全过程质量管控,集全员之力保证工程质效。在此期间,运维人员恢复24小时驻站值守,对站内一、二次设备进行特殊巡视和设备测温,确保设备停电改造期间,电网安全稳定运行。(文 刘芳芳)
