西安咸阳国际机场三期扩建工程项目信息中心主体结构封顶
2022-03-31 16:04:33来源:西部网编辑:陈锵责编:高岗

西安咸阳国际机场三期扩建工程项目信息中心主体结构封顶_fororder_b768aaeb47c27160aea5ba87752c2641

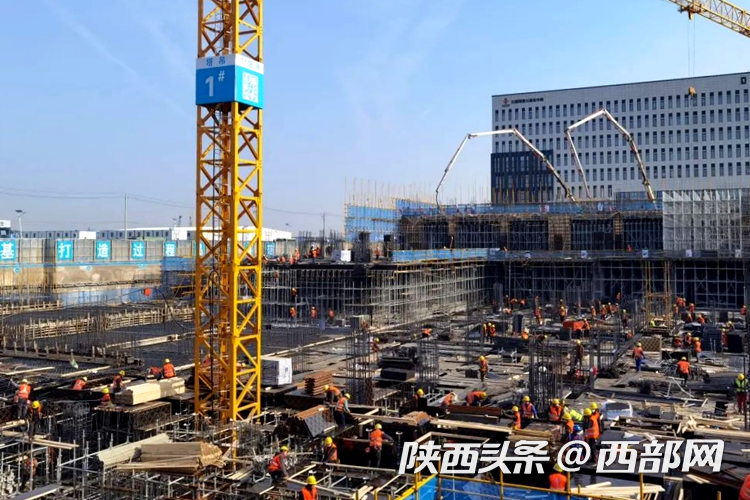

西安咸阳国际机场三期扩建工程项目信息中心主体结构提前1个月封顶。

  西部网讯(记者 刘望)3月29日,由中建八局西北公司承建的西安咸阳国际机场三期扩建工程项目信息中心主体结构提前1个月封顶。

  2021年7月15日,信息中心正式开工建设;2021年8月5日,信息中心动土;2021年12月7日,信息中心首块筏板开始浇筑;2021年12月10日;信息中心挤密桩施工完成;2022年3月10日,信息中心全面出正负零;2022年3月29日,信息中心主体结构提前一个月顺利封顶。

西安咸阳国际机场三期扩建工程项目信息中心主体结构封顶_fororder_40d1ec610b1f40663e6cd16d1ef8f013

西安咸阳国际机场三期扩建工程项目信息中心主体结构提前1个月封顶。

  “信息中心是西安咸阳国际机场全新的信息与指挥中心,被称之为‘机场大脑’,它集办公、机房、ITC、HOC、助航灯光集控中心等功能于一体,承载着机场一体化运行信息枢纽与综合控制的重担。”西安咸阳国际机场三期信息中心项目经理赵凯说。

  赵凯介绍,项目建设中进行BIM全过程应用,现场平面布置阶段,运用BIM技术进行场地布置及现场塔吊方案模拟,确保整体平面布置合理、高效,满足施工要求。主体施工阶段,通过管综排布,优化管线排布方案,形成一次结构、二次结构留洞图纸,并对深化图纸进行施工交底,提高了预留预埋的准确性,保证了施工质量。

  据介绍,西安咸阳国际机场三期扩建工程位于西安市西咸新区,项目建成后将全面提升西安机场基础设施保障能力和运行效率。

国际在线版权与信息产品内容销售的声明

1、“国际在线”由中国国际广播电台主办。经中国国际广播电台授权,国广国际在线网络(北京)有限公司独家负责“国际在线”网站的市场经营。

2、凡本网注明“来源:国际在线”的所有信息内容,未经书面授权,任何单位及个人不得转载、摘编、复制或利用其他方式使用。

3、“国际在线”自有版权信息(包括但不限于“国际在线专稿”、“国际在线消息”、“国际在线XX消息”“国际在线报道”“国际在线XX报道”等信息内容,但明确标注为第三方版权的内容除外)均由国广国际在线网络(北京)有限公司统一管理和销售。

已取得国广国际在线网络(北京)有限公司使用授权的被授权人,应严格在授权范围内使用,不得超范围使用,使用时应注明“来源:国际在线”。违反上述声明者,本网将追究其相关法律责任。

任何未与国广国际在线网络(北京)有限公司签订相关协议或未取得授权书的公司、媒体、网站和个人均无权销售、使用“国际在线”网站的自有版权信息产品。否则,国广国际在线网络(北京)有限公司将采取法律手段维护合法权益,因此产生的损失及为此所花费的全部费用(包括但不限于律师费、诉讼费、差旅费、公证费等)全部由侵权方承担。

4、凡本网注明“来源:XXX(非国际在线)”的作品,均转载自其它媒体,转载目的在于传递更多信息,丰富网络文化,此类稿件并不代表本网赞同其观点和对其真实性负责。

5、如因作品内容、版权和其他问题需要与本网联系的,请在该事由发生之日起30日内进行。
