  主网是电网体系的“大动脉”,也是守护能源安全、支撑区域高质量发展的核心骨架。自2025年6月6日,国网榆林供电公司启动新一轮电网补强攻坚三年行动以来,榆林主网架构持续优化,供电保障能力大幅提升,技术创新稳步提质。

  2025年11月13日,榆林市2025年重点电网工程——榆林南至白界110千伏供电线路工程顺利建成投运。

  2026年1月13日,吴堡宋家川—绥德义合110千伏线路工程正式投运,吴堡县实现由单回路供电向双回路供电的转变。

  2026年4 月 29 日,陕西电网“十五五”首个投运的330千伏输变电工程——中煤 330 千伏输变电工程正式建成投运.......

  一座座变电站拔地而起,一条条银线纵横延展,曾经“大而薄弱”的榆林电网,正加速蝶变为安全可靠、输送强劲的区域电力枢纽。

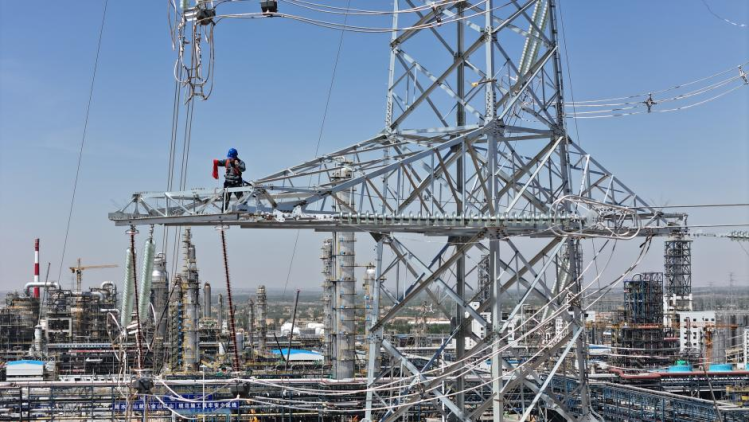

榆林中煤330千伏输变电工程建设现场

  党建引领聚合力 攻坚一线“红旗扬”

  主网攻坚是一场硬仗,越是急难险重,越需党组织凝聚力量。2025年7月1日,该公司党委向各级党组织和全体党员发出动员令,号召全体党员干部在电网补强攻坚中冲锋在前、勇于担当,全力投身主战场。号令既出,动若风发。党建引领的力量在攻坚一线处处可见。在规划编制前沿,经研所党员突击队队员李珏每天对照地理信息图,对中煤330千伏变电站送出线路路径进行详细校核,对雪峁110千伏变电站选址与负荷匹配度开展深入论证,并与当地县公司规划人员逐项核查关键数据,确保规划基础信息准确无误。“最难的是山区路径,地貌变化大,地质数据不全,一个点位偏差就可能推翻整段设计。”李珏回忆,为核准一段2公里线路,他徒步翻越3座山峁,逐基塔位现场比对,只为找到最优路径方案,节约投资成本。在工程建设一线,330千伏靖边北(横西山)变电站的施工人员紧张有序推进HGIS设备、成套电容器组安装等关键工序。3名党员带头落实防坠落、防触电等安全措施,并利用工作间隙开展“安全微课堂”,强化全员风险意识。在属地协调现场,榆林南—白界110千伏线路工程的68基杆塔定点选址工作,因复杂地形施工、征地协调难度大等问题一度推进受阻。面对多重难题,党员干部主动靠前、分片包保,带头踏勘现场、入户走访沟通,逐项攻坚堵点难点,硬是将延误的工期抢了回来,用实际行动践行了“难题在哪里,党员就坚守在哪里”的责任担当。一年来,该公司纵深推进“七抓”工程,把支部建在项目上、岗位设在攻坚点上,推动主网建设取得扎实成效。完成大前期节点318个,取得工程核准42项。开工主网项目30项,投产21项,一批长期制约电网运行的“硬骨头”被啃下,330千伏龙泉、凯歌、榆林变重过载问题得到有效解决,中煤二期、上古天然气“269”工程等省市重大项目用电需求得到有力保障。鲜红的党旗始终在攻坚一线高高飘扬,凝聚起上下同心的攻坚合力,为主网建设注入了源源不断的红色动能。

  政企协同破壁垒 打通建设“快车道”

  电网建设是服务地方发展的基础性、战略性工程,离不开国网陕西省电力有限公司和地方党委、政府的鼎力支持与协同联动。国网陕西省电力有限公司成立专门组织机构,给予人、财、物等13方面倾斜支持,统筹调配优势资源,并建立双周例会制度,定期研判、协调解决建设中的堵点问题。榆林市委、市政府高度重视,召开全市坚强电网三年行动工作会,有效压缩土地、林业等前期手续办理周期。榆林市发改委印发《榆林市坚强电网攻坚三年行动方案(2025—2027年)》,为整体攻坚提供了清晰的时间表和路线图。榆林公司建立起常态化三级“大走访”机制,创新组建7个主网攻坚项目部,推行“团队+项目部”融合模式,实现资源精准配置,形成上下贯通、高效联动的整体合力。

  “以往工程规划许可审查至少需要3个月,如今通过‘大小专班’机制高效运转,推动自然资源和规划部门提前介入技术审查,靖边北等工程仅用1 个多月就拿到了规划许可证。”前期协调专责贾玉涛深有感触。

  陕西夏州一甘肃庆阳北750千伏输变电工程是国家“西电东送”战略的重要支撑项目,横跨定边县全境,新建线路103公里、铁塔211基。面对工期紧、协调任务艰巨的挑战,该公司第一时间成立专项工作专班,主动与地方政府构建共建机制,定期向市、县相关部门汇报工程进展,争取政策支持并联合各级乡镇政府开展政策宣传,引导群众理解工程意义。

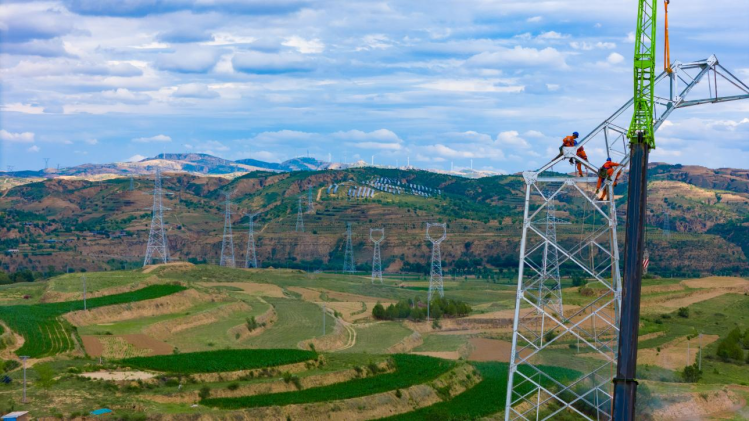

国网榆林供电公司施工人员在锦界Ⅱ变—朔方750变330千伏Ⅰ、Ⅱ回线路工程作业现场进行封网施工

  一线员工深入沿线乡镇村组,逐户走访摸排诉求,累计对接村组200余次,精准制定“一村一案”“一户一策”协调方案,实现了塔基占地问题全线100%妥善解决。在11092号至11093号塔跨越采油六厂10千伏线路的协调中,协调人员连续奋战,制定“分段施工+同步补偿”方案,仅用7天完成全部协调工作,为关键节点抢回20天工期。

  从被动协调到主动护航,从零星推进到全域提速,一年来的政企深度协同,有效破解了长期制约榆林主网建设的外部难题。新体系的效能,在榆林南至白界110千伏线路工程中得到集中验证——依托高效运转的政企协同机制,土地青赔、路径审批等节点被快速攻克,通常至少需要9个月的工程,仅用5个月便高质量投运,成为电网协同攻坚的典范。

  革新管理提效能 攻坚实干“焕新颜”

  攻坚突破,关键在管理,核心在实干。为激活攻坚内生动力,该公司组建大建设柔性事业部、7个主网攻坚项目部,补充优秀业务骨干;推动电网攻坚优秀人才走向重要岗位,在5个县公司增设属地协调专职五级职员;创新实施项目经理聘任制、施工项目承包制,落实日管控、周调度、月考核,形成了攻坚进取的浓厚氛围。

  靖边北330千伏输变电工程自开工建设至投运,历时约13个月。面对紧张的工期,该公司统筹推进工程建设全过程精准管控。项目实施过程中,建立“网格化”施工组织模式,将现场划分为多个作业单元,实现“分区同步、有序衔接”;全面应用“基建e安全”等数字化管控手段,对关键工序实行“挂牌监督”,对作业风险实现“智能预警”,确保安全管控全覆盖。业主项目部坚持推行“日碰头、周协调、月总结”三级协调机制,通过每日现场协调会,有效整合设计、施工、监理等参建力量,实现问题“发现—协调—解决—反馈”闭环管理。其通过精细化的进度管控,最终实现土建与电气安装工序无缝衔接、协同推进,做到了安全、质量、进度“三统一”,确保了工程建设“零事故”“零梗阻”优质高效完成。

  同时,该公司全面推动“5321”管理模式进部门、进班组、进项目部,严明工作作风、压实攻坚责任;严格对照项目里程碑、前期筹备、手续办理等既定计划,常态化落实“日管控、周调度、月考核”机制,设立“红黄绿”预警看板,对滞后环节自动预警、提级督办,全力倒逼项目提速。同时,该公司严格执行安全管理“六项举措”,坚守“无计划、不作业”施工准则,秉持“依法合规、程序规范、提质增效”工作理念,持续强化风险穿透式防控能力,全方位筑牢主网建设安全规范防线。

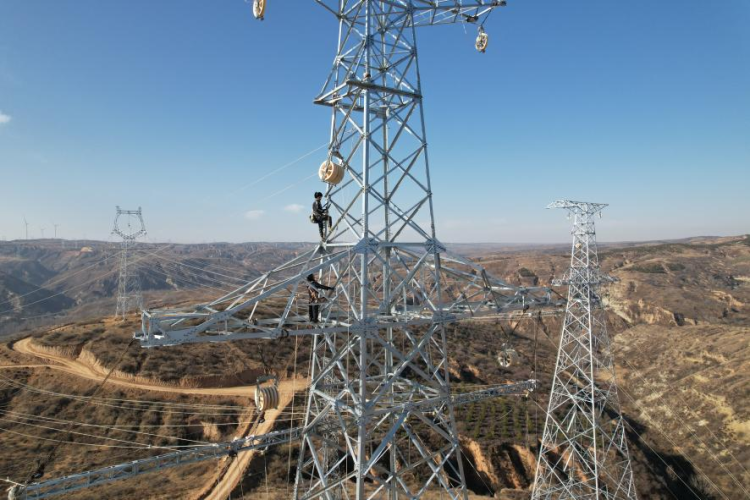

国网榆林供电公司施工人员在330千伏靖边北输变电工程现场组立铁塔

  征途漫漫,惟有奋斗!三年行动,笃行精进!国网榆林供电公司将赓续攻坚初心、勇担强网使命,持续深耕主网补强、提升建网质效,全力锻造支撑有力、安全可靠、智慧升级的坚强主网体系,以实干破局、以攻坚致远,为榆林能源基地高质量发展保驾护航。(文 王新月 王泽宁 图片来源 国网榆林供电公司)

国际在线版权与信息产品内容销售的声明

1、“国际在线”由中国国际广播电台主办。经中国国际广播电台授权,国广国际在线网络(北京)有限公司独家负责“国际在线”网站的市场经营。

2、凡本网注明“来源:国际在线”的所有信息内容,未经书面授权,任何单位及个人不得转载、摘编、复制或利用其他方式使用。

3、“国际在线”自有版权信息(包括但不限于“国际在线专稿”、“国际在线消息”、“国际在线XX消息”“国际在线报道”“国际在线XX报道”等信息内容,但明确标注为第三方版权的内容除外)均由国广国际在线网络(北京)有限公司统一管理和销售。

已取得国广国际在线网络(北京)有限公司使用授权的被授权人,应严格在授权范围内使用,不得超范围使用,使用时应注明“来源:国际在线”。违反上述声明者,本网将追究其相关法律责任。

任何未与国广国际在线网络(北京)有限公司签订相关协议或未取得授权书的公司、媒体、网站和个人均无权销售、使用“国际在线”网站的自有版权信息产品。否则,国广国际在线网络(北京)有限公司将采取法律手段维护合法权益,因此产生的损失及为此所花费的全部费用(包括但不限于律师费、诉讼费、差旅费、公证费等)全部由侵权方承担。

4、凡本网注明“来源:XXX(非国际在线)”的作品,均转载自其它媒体,转载目的在于传递更多信息,丰富网络文化,此类稿件并不代表本网赞同其观点和对其真实性负责。

5、如因作品内容、版权和其他问题需要与本网联系的,请在该事由发生之日起30日内进行。
